В каком порядке делать ремонт в квартире: где в этой цепочке свет

Последовательность работ при ремонте квартиры: что за чем идёт от демонтажа до мебели, на каком шаге решается освещение и после какого дня его уже не поменять.

Дизайнер по свету, основатель SvetandTen

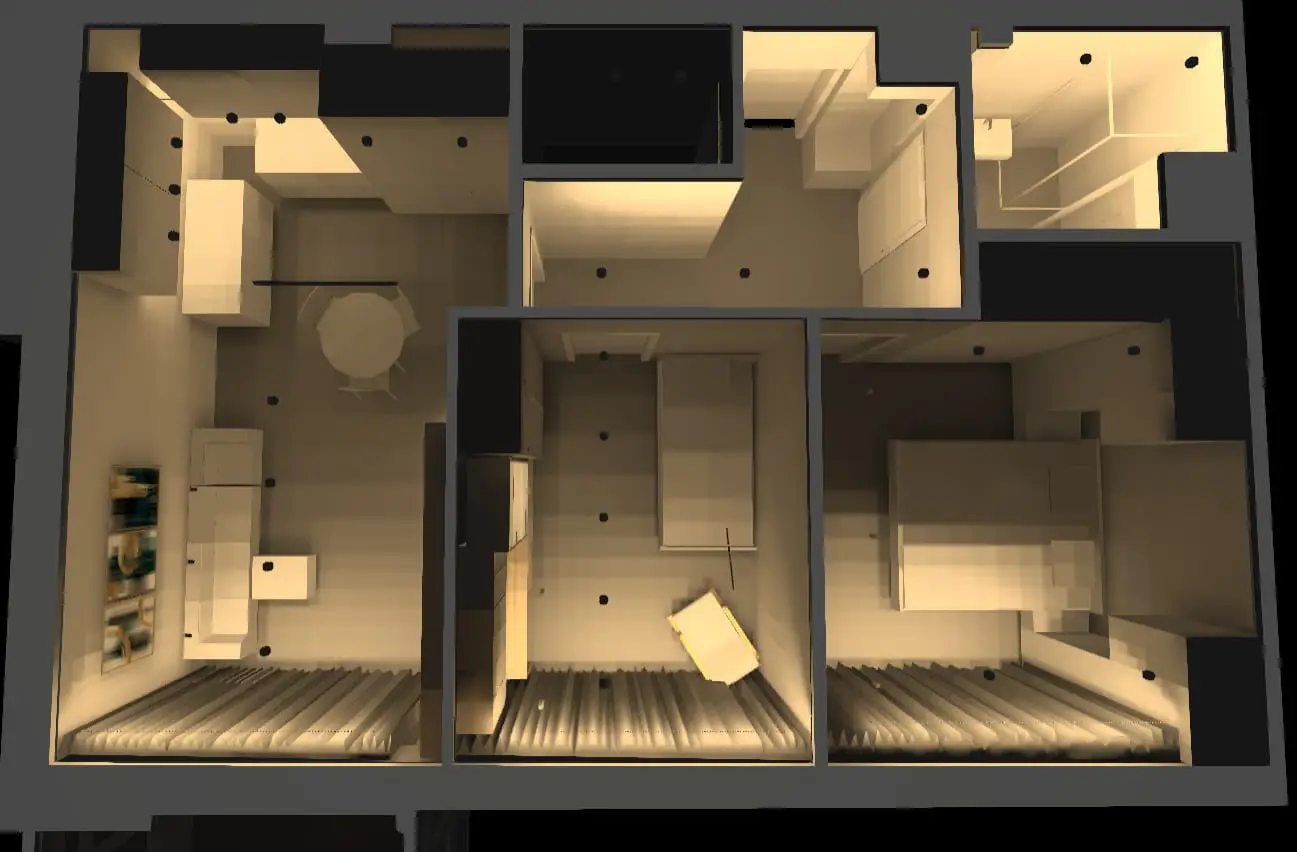

План квартиры с расставленными светильниками до начала ремонта
План квартиры с расставленными светильниками до начала ремонта

Вопрос про порядок работ задают по одной причине: чтобы не переделывать.

Это правильный страх. В ремонте почти всё можно поправить — перекрасить, переклеить, поменять плитку. Почти всё, кроме нескольких решений, которые закрываются в конкретный день и больше не открываются.

Свет — одно из них. И день этот наступает гораздо раньше, чем принято думать.

Цепочка работ целиком

Порядок, по которому идёт ремонт квартиры со сменой планировки:

  1. Демонтаж: снос перегородок, снятие старой отделки и стяжки.
  2. Планировка: где встанут стены, где будут двери и проёмы.
  3. Расстановка мебели — на плане, точно, а не «потом купим».
  4. План освещения.
  5. Электрика: штробление, выводы, щит, слаботочка.
  6. Штукатурка, стяжка, разводка воды и отопления.
  7. Потолок: гипсокартон или натяжной.
  8. Финишная отделка: краска, обои, плитка, пол.
  9. Мебель, техника, светильники.

Смотреть надо на четвёртый пункт. У большинства людей свет стоит девятым — вместе с покупкой люстры. И это не мелкая перестановка, а разница между квартирой, где свет работает, и квартирой, где он «есть».

Почему свет стоит четвёртым

Причин две, и обе механические.

Первая: светильник светит на предмет. Не в комнату вообще, а на стол, на кресло, на картину, на рабочую поверхность. Пока неизвестно, где встанет предмет, неизвестно, где должен быть светильник. Поэтому мебель идёт раньше света — иначе план освещения не из чего построить.

Вторая: электрик не придумывает выводы, он их исполняет. Если плана нет, выводы будут стандартные: один в центре потолка, один над зеркалом в ванной, один над раковиной на кухне. Именно так освещена почти любая квартира, и именно поэтому вечером в ней горит единственная люстра посреди потолка.

Отсюда следует неприятное. Отложив свет «на потом», вы его не отложили — решение всё равно приняли, просто за вас и по умолчанию.

Точка невозврата — потолок

Пока потолок открыт, возможно всё: перенести точку, добавить группу, заложить нишу, вывести питание под подсветку шкафа.

Как только потолок смонтирован, доступа нет.

Разница не в деньгах, а в классе работ. Добавить одну точку в готовую квартиру — это демонтаж полотна или вскрытие гипсокартона, штробление по чистовой стене, пыль во всей квартире и восстановление отделки. Из ремонта на день это превращается в ремонт на неделю.

Причём цена ошибки не зависит от того, насколько ошибка мелкая. Один забытый вывод под бра у кровати стоит ровно столько же, сколько десять.

Что обычно идёт не так

Типичная история выглядит так. Стены поставили, электрику сделали «по-нормальному», потолок натянули, стены покрасили. Въехали. Через месяц выяснилось: читать в кровати нельзя, на кухне режешь в собственной тени, а вечером в гостиной приходится выбирать между полной темнотой и полным светом.

Ни одна из этих трёх проблем не решается покупкой светильника. Все три решаются на четвёртом шаге цепочки — и только на нём.

Когда бывает иначе

Косметический ремонт без вскрытия стен. Цепочка другая: сначала смотрим, какие выводы уже есть, и дальше работаем тем, что не требует штробления, — накладными приборами, трековыми системами, беспроводными выключателями. Это рабочий путь, просто у него другие возможности.

Новостройка с черновой отделкой. Самый удобный случай из всех: ничего сносить не нужно, вся цепочка проходится один раз и с нуля.

Вторичка, где меняется только отделка. Свет ограничен тем, что есть в стенах. Здесь честно считать не «как хочется», а «что можно сделать из имеющихся выводов», и это нормальная задача.

Чего я в этой цепочке не решаю

Очерёдность общестроительных работ — вопрос прораба и бригады, и я в неё не лезу: сохнет ли стяжка тридцать дней, что делать раньше — плитку или дверь, штукатурить до или после. Это не моя область.

Моё в этой цепочке — один шаг. Где он стоит, что на нём решается и после какого дня его уже не переделать.

Проверить сегодня

Возьмите план квартиры и отметьте на нём каждый предмет мебели выше метра: шкафы, кровать, диван, кухонные модули, телевизор.

Если отметить получилось — можно делать план освещения, вся нужная информация есть.

Если нет — план освещения делать рано, и это не проблема, а подсказка: сначала мебель. Порядок как раз для того и нужен, чтобы не делать работу, для которой ещё нет исходных данных.


Что именно входит в план освещения и какие три рубежа в нём есть — в разборе «Как спланировать освещение квартиры до ремонта».

Если ремонт уже сделан и штробить нечего — «Поздно спохватился: свет после ремонта без штробления стен».

Пригодилось? Поделитесь

TelegramВКонтактеWhatsAppPinterest

Нужен проект освещения?

Светодизайн для квартир, частных домов и коммерческих пространств: расчеты, световые сценарии и полный комплект документации.

Сколько стоит проект освещения →Этапы работ →Портфолио проектов →

Бесплатная консультация 20 минут

Разберём вашу ситуацию: какой свет подойдёт вашему пространству, что можно поправить уже сейчас и нужен ли вам полноценный проект освещения. Без обязательств — вы просто получите понятный план действий.

Читайте также

Связаться со мной

Первое знакомство — 20 минут бесплатно. Обсудим вашу задачу, стоимость и сроки; платные услуги согласуем отдельно.

Не хотите писать в мессенджер? Оставьте заявку на сайте

Почта: goodbulletin@gmail.com

Телеграм: @SvetandTen39
